新病院 建設工事の状況
統合新病院では2023年(令和5年)7月から、本格的に建設工事を開始しています。
2026年(令和8年)7月1日の開院を目指して工事を進めており、2025年(令和7年)12月末時点で工事全体の進捗率は約98.5%、予定通りに進行しています。
2025年(令和7年)12月末現在、建築工事はほぼ完成した状態となっています。行政・消防等の検査を経たのち、建物が供用できるようになります。
(上から順に新しい情報を掲載しています)
工事(令和7年12月)

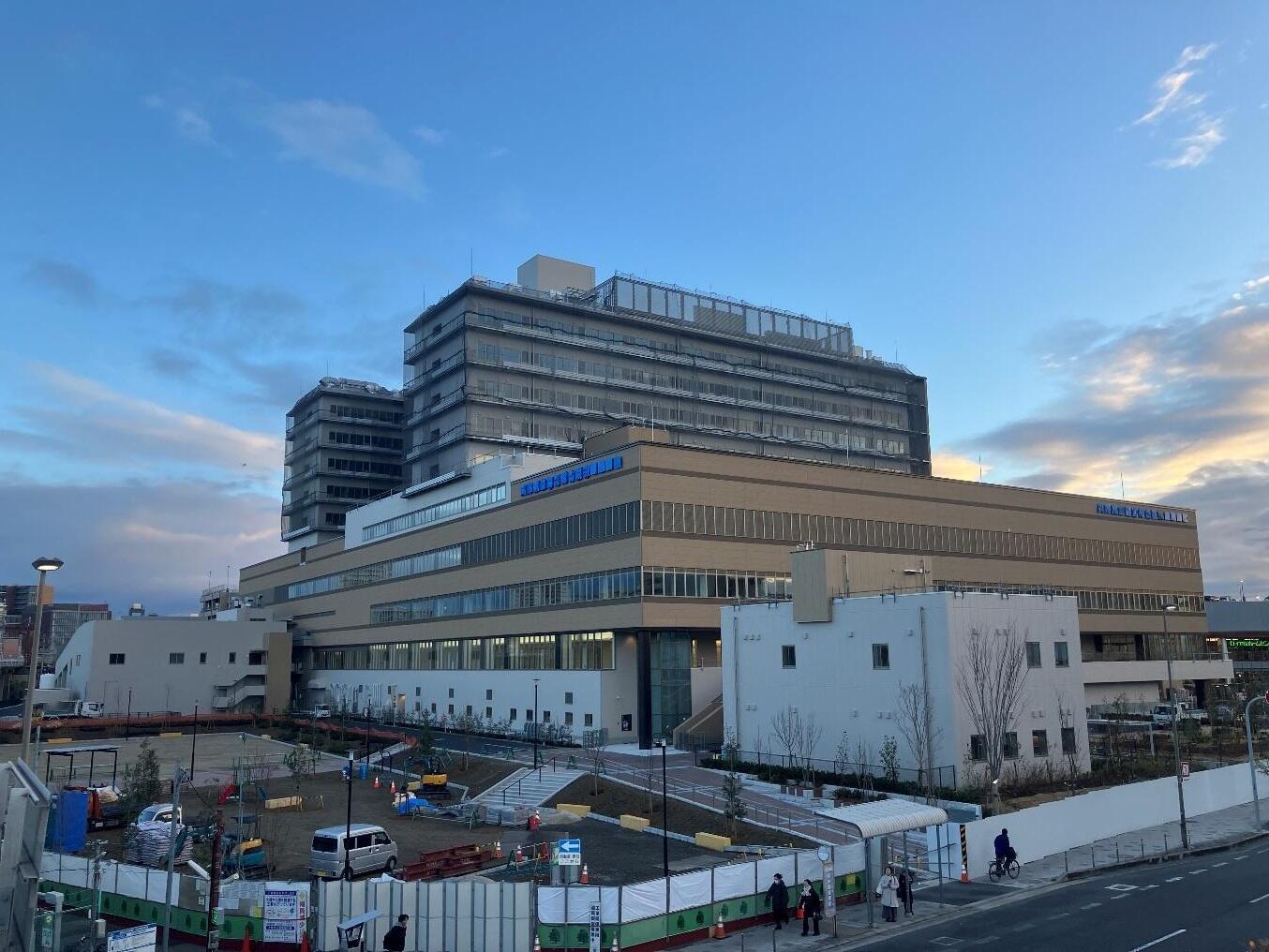

建物の工事はほぼ完成し、外構を含めた仕上げが行われています。
(撮影:令和7年12月)

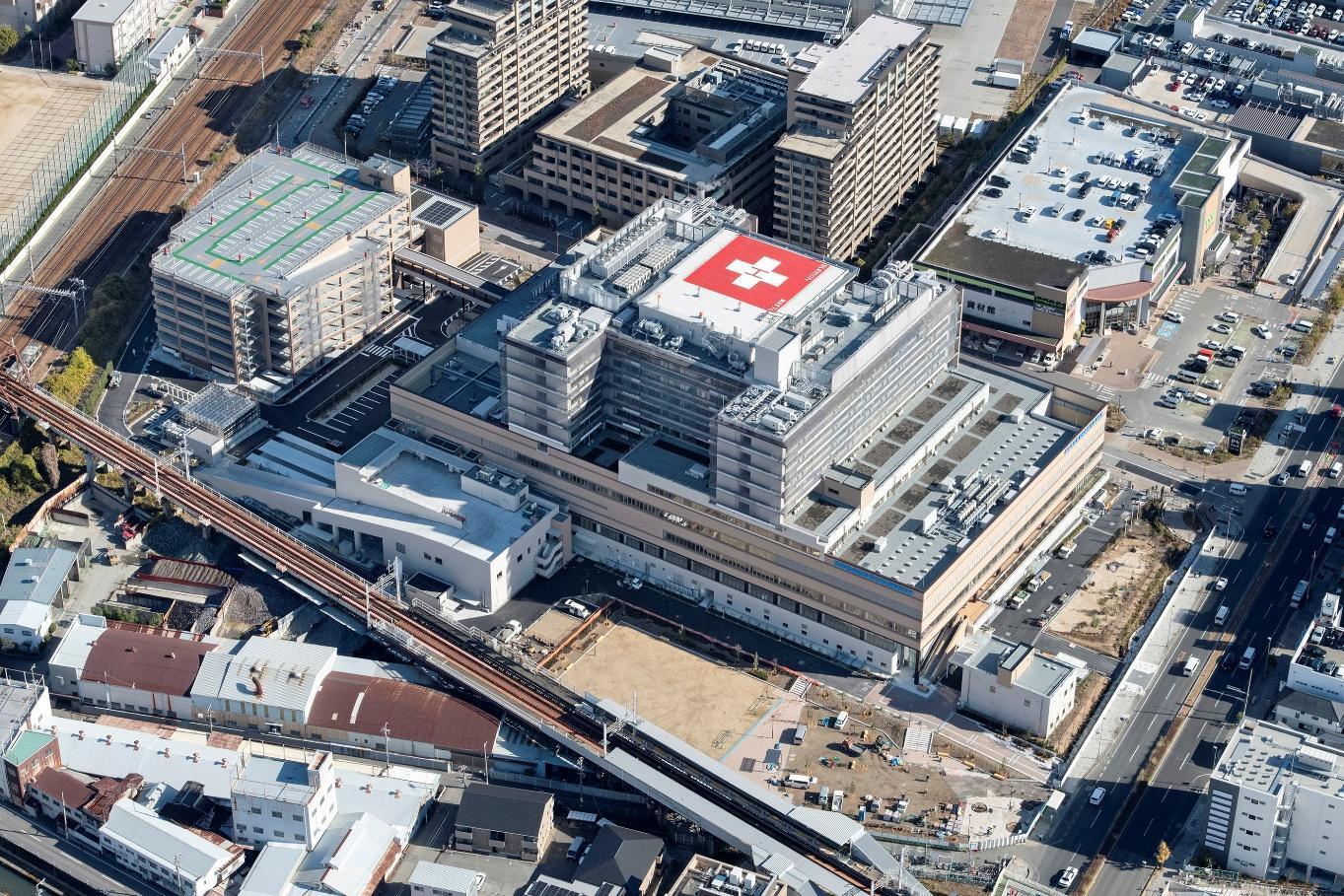

病院建物の航空写真(南西側から)。病院建物の西側(写真手前)には、大塚中公園の整備が進められています。

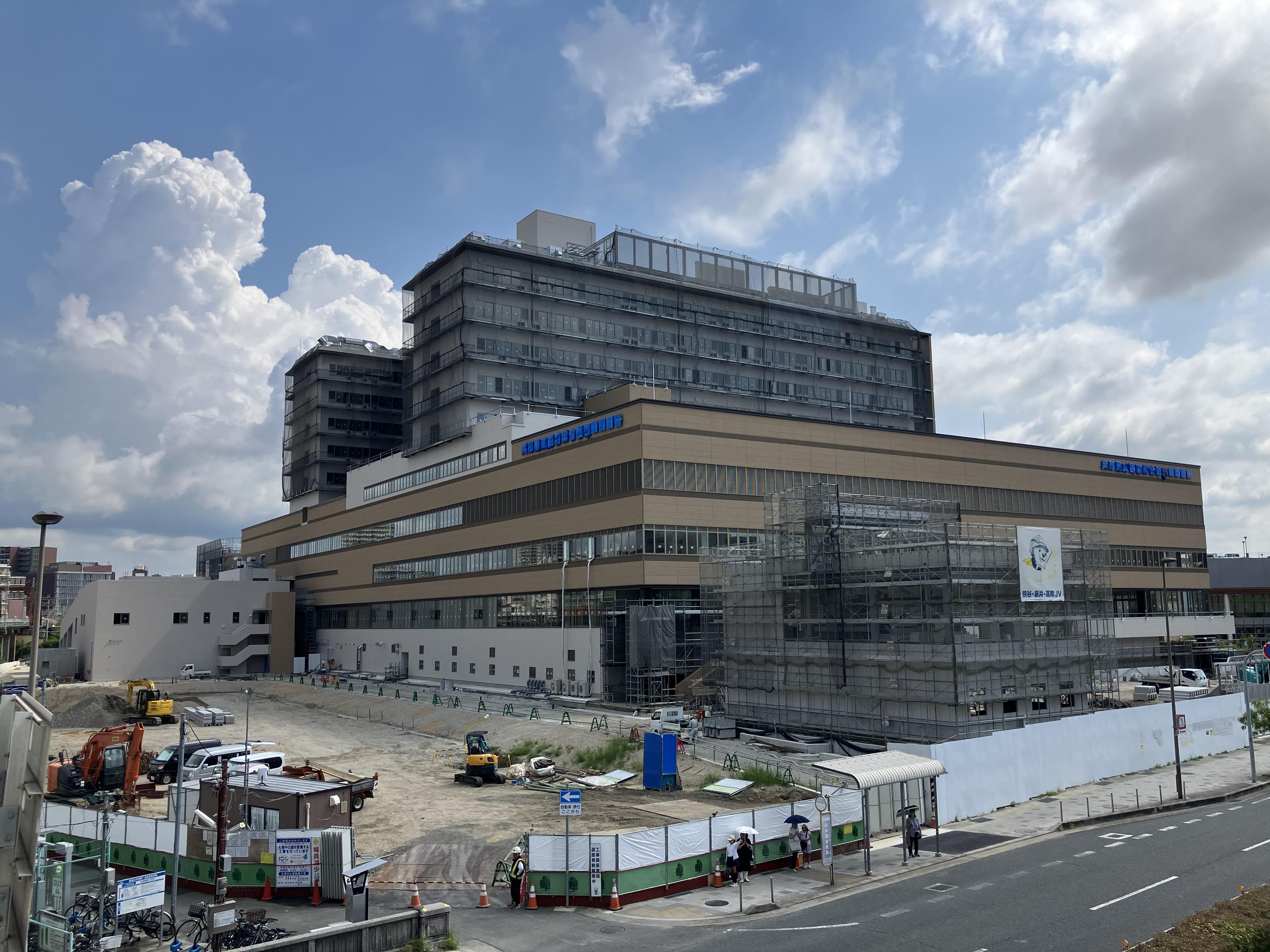

国道2号にかかる歩道橋から見た、病院建物の外観。

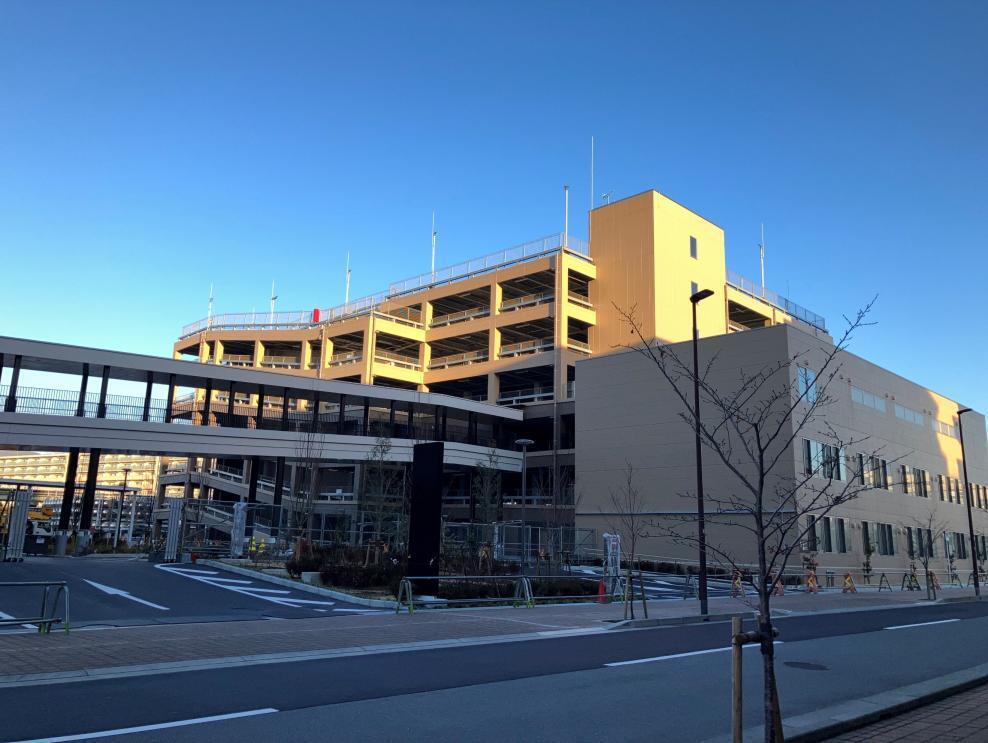

東側道路から見た、立体駐車場の外観。病院建物とは屋根のある渡り廊下でつながっています。
病院建物の2階吹き抜け部分。
外来診察室付近の廊下(病院建物2階)。
病棟の廊下とスタッフステーション(病院建物7階)。(設備や備品はまだ入っていない状態です)
工事(令和7年8月)
足場が解体され、建物の外観が姿を現しました。

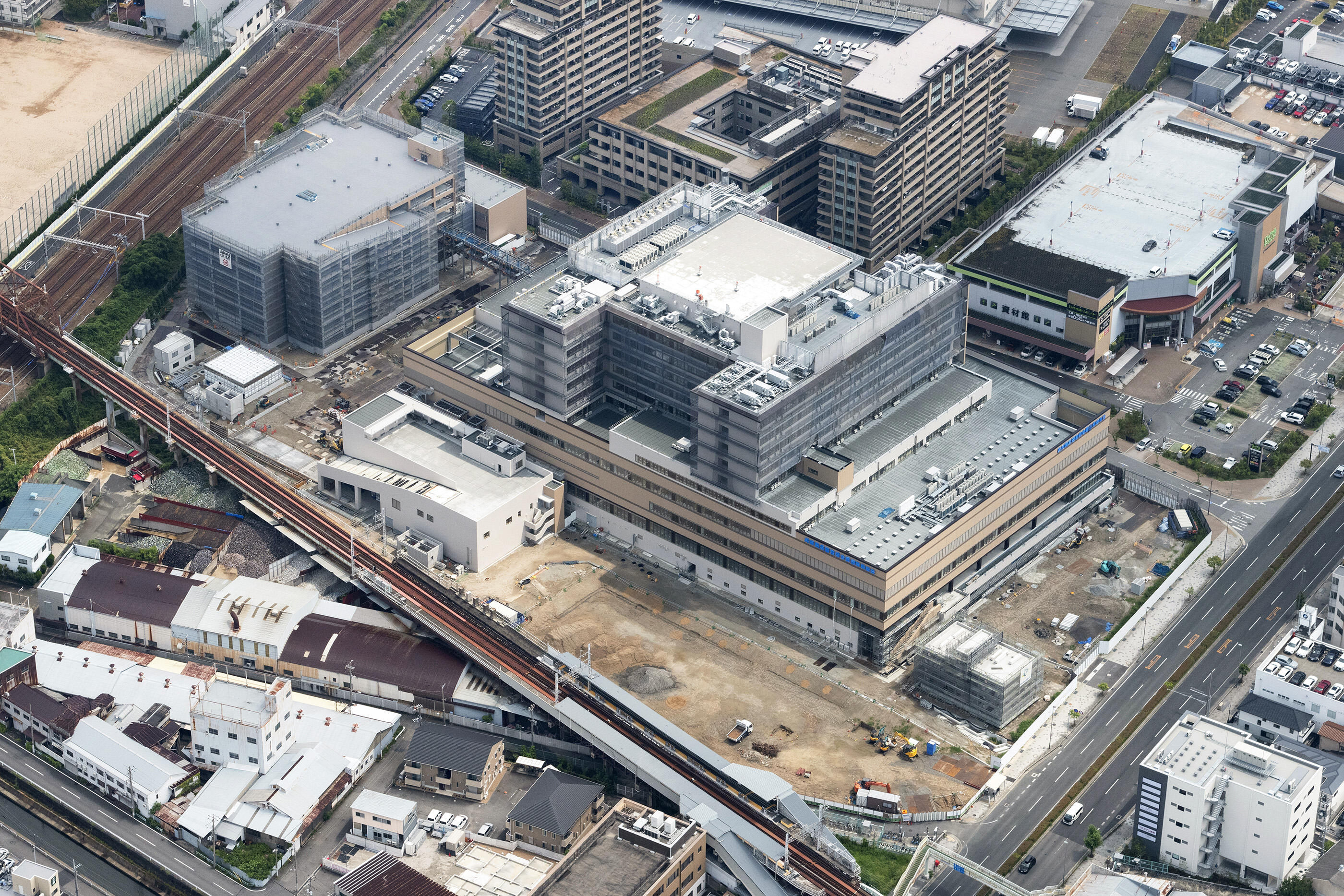

内部では、壁紙や床の内装工事、電気・空調などの設備工事が順調に進んでいます。(撮影:R7.8月中旬)

工事(令和7年4月)

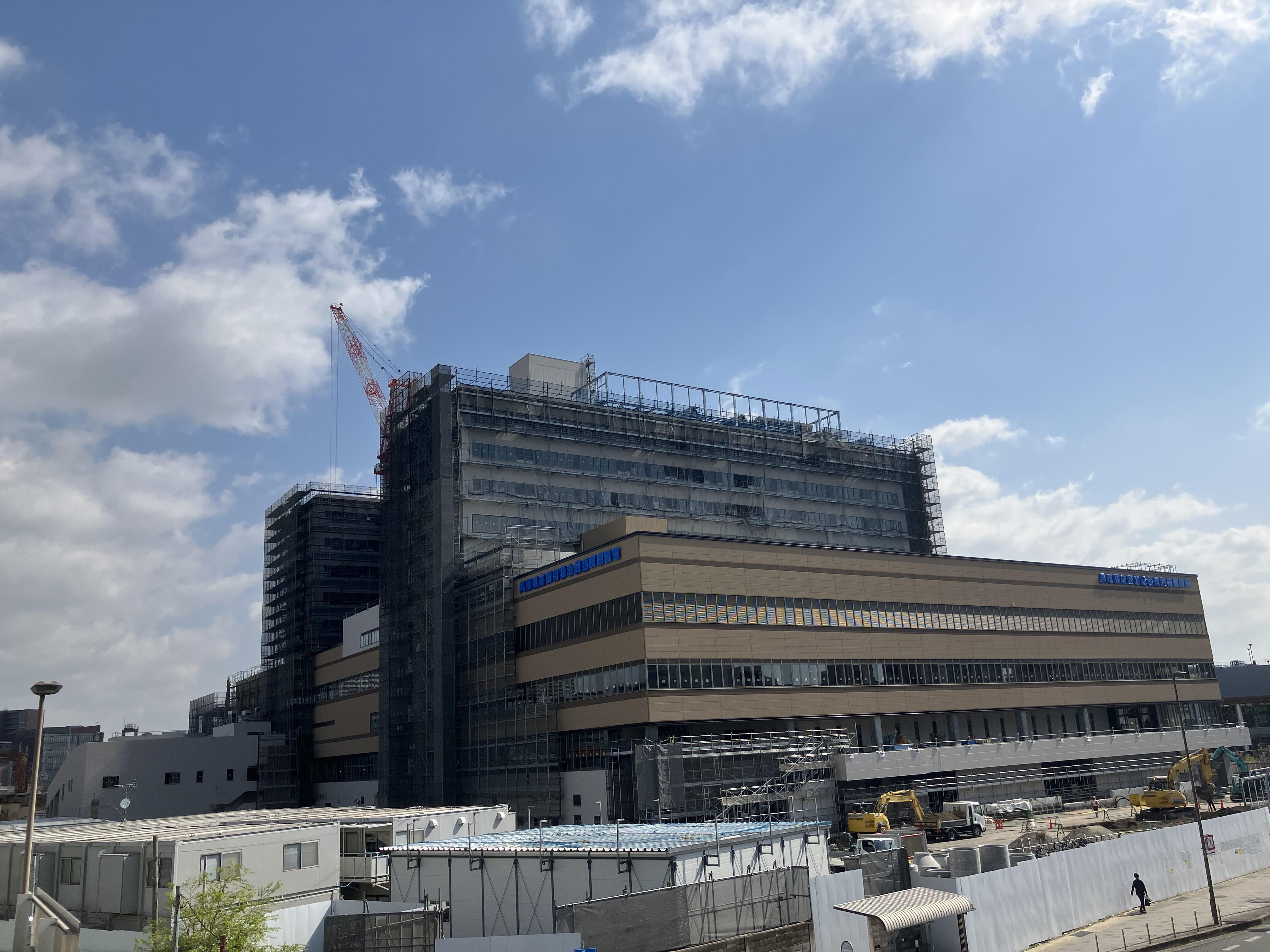

新病院の外壁塗装が進み、足場の解体が始まり建物の姿が見え始めています。(撮影:R7.4月中旬)

工事(令和7年1月)

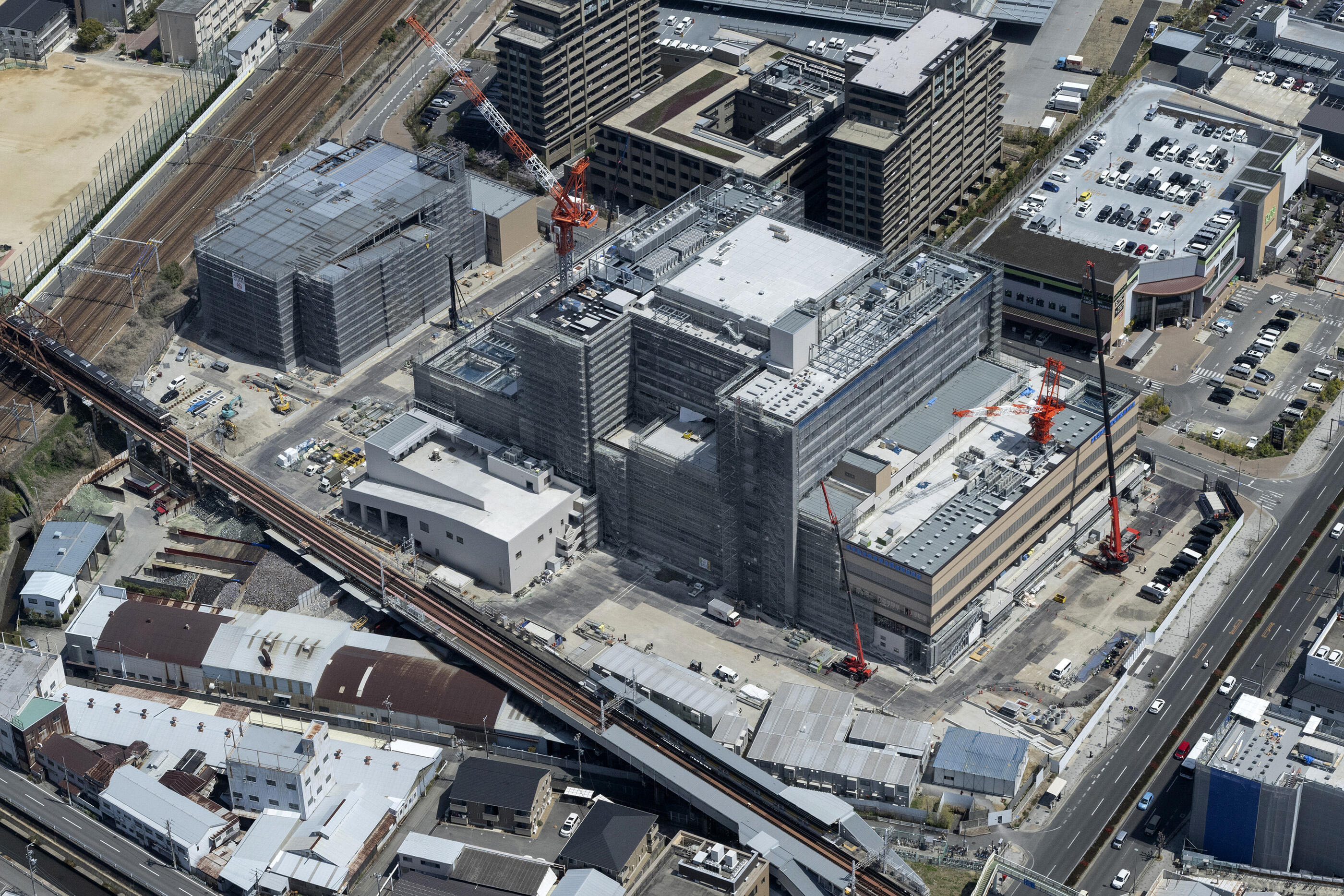

11階までの棟上げが完了し、タワークレーンの解体も進められています。(撮影:R7.1月中旬)

工事(令和6年10月)
鉄骨の組み立てのほか、コンクリートの打設、ダクト・配管、窓枠取り付けなど、内装・外装工事も順次進行しています。(撮影:R6.10月下旬)
工事(令和6年9月)
鉄骨の組み立て作業等が進み、道路側からも構造が見えるようになってきました。(撮影:R6.9月中旬)


工事(令和6年7月)
5月までにタワークレーンが設置され、鉄骨の組み立て作業等が進められています。(撮影:R6.7月中旬)


工事(令和6年1月~)
基礎工事の続きで、コンクリートを打設しています。(撮影:R6.2月中旬)

工事(令和5年8月~12月)
基礎工事として杭を打ち、地面を掘削しています。

(撮影:R5.11月下旬)

(撮影:R5.10月中旬)



(撮影:R5.8月下旬)
起工式(令和5年7月3日)
令和5年7月3日、県市で「起工式」を開催し、兵庫県・斎藤知事、西宮市・石井市長をはじめとして、県市両病院の経営層、県・市の議会関係者、近隣市の関係者や工事関係者、約150名が出席しました。この日をもって本格的な工事の着工となりました。
